Respuesta rápida:
Los plazos de entrega de las pantallas son largos, principalmente debido al complejo suministro de múltiples componentes, los procesos de fabricación de precisión, la programación estructurada de la producción, las limitaciones de materiales iniciales y la validación incompleta del proyecto.
En proyectos de exhibición personalizados, incluso un solo retraso en el material, un cuello de botella en el proceso o una interrupción en la programación pueden afectar todo el cronograma de entrega. Un plazo de entrega estable depende de la planificación temprana, la coordinación de la cadena de suministro y la ejecución controlada de la producción.
En la industria manufacturera, el tiempo de entrega es siempre un tema delicado. A menudo escuchamos la misma pregunta de los clientes:
"¿Cuánto tiempo tardará esta visualización?"
Pero en realidad, cuando se formula esta pregunta, el cronograma ya suele ser ajustado.
La verdad es que ningún fabricante quiere retrasos. Cada fábrica aspira a lograr una entrega fluida y predecible. Pero en la industria de las pantallas, especialmente en proyectos de pantallas táctiles personalizadas , el tiempo de entrega está influenciado por múltiples factores que no siempre son visibles desde el exterior.
Aquí, nos gustaría analizar las verdaderas razones detrás de los "largos plazos de entrega" desde la perspectiva del fabricante.

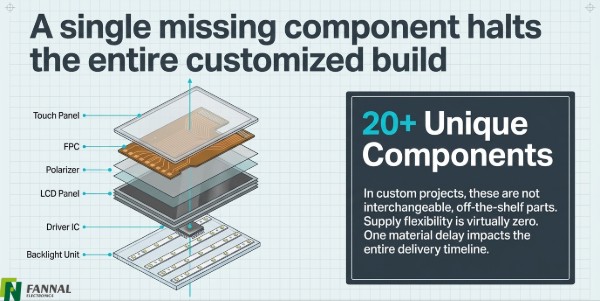

Un módulo de visualización puede parecer compacto, pero su estructura es muy compleja.
Un módulo típico incluye:
Panel LCD
Controlador IC
Polarizador
Unidad de retroiluminación
FPC
Panel táctil (opcional)
En total intervienen cerca de 20 componentes diferentes .
Para empresas como FANNAL, la mayoría de los proyectos son personalizados , no estándar. Esto significa:
Los materiales no son intercambiables.
La oferta no siempre es flexible
Cualquier retraso de un solo componente puede retrasar todo el pedido.
Para reducir la incertidumbre, incorporamos procesos clave internamente:
Lado de la pantalla : corte y limpieza de paneles, SMT, unión, ensamblaje, envejecimiento
Lado táctil : diseño, producción y laminación de sensores.
Esto reduce la dependencia de proveedores externos y mejora el control sobre la calidad y los plazos.
Sin embargo, un control más estricto también significa un mayor costo . En un mercado diferenciado, la estabilidad siempre precede al costo.

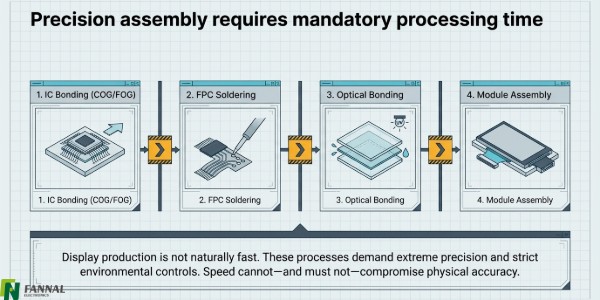

La producción de displays no es rápida por naturaleza.
Procesos como:
Unión IC (COG/FOG)
soldadura FPC
Montaje del módulo
Todos requieren alta precisión y un estricto control de inspección..
En múltiples etapas, se requiere una inspección del 100% , que incluye:
Después del procesamiento del vidrio
Después de la laminación del polarizador
Después de la unión
Antes y después de la unión óptica
Antes del envío
No todos los pasos pueden depender de AOI. Muchos todavía requieren una inspección manual , lo cual requiere mucho tiempo pero es necesario.
Cada paso está diseñado para eliminar el riesgo antes del parto , no después.
Desde la perspectiva del cliente, realizar un pedido urgente puede parecer sencillo.
Desde la perspectiva de una fábrica, no lo es.

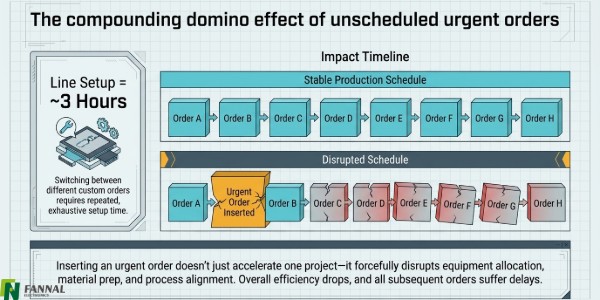

La planificación de la producción es el sistema de coordinación central de la fabricación. Una vez establecido un horario:
Se asigna equipo
Los materiales están preparados.
Los procesos están alineados
En nuestro caso:
La configuración de una línea de producción tarda alrededor de 3 horas.
Cambiar entre pedidos implica un tiempo de preparación repetido
Si se inserta una orden urgente:
Los horarios existentes se ven alterados
La eficiencia cae significativamente
Todos los demás pedidos se ven afectados.
Por eso las fábricas generalmente evitan cambios urgentes.
Sin embargo, dado que atendemos mercados personalizados de bajo volumen y gran variedad , hemos creado:
Múltiples líneas totalmente automatizadas para una producción estable
Líneas adicionales semiautomáticas para muestras y pequeños lotes urgentes
Esto nos permite manejar solicitudes urgentes sin interrumpir completamente el sistema.

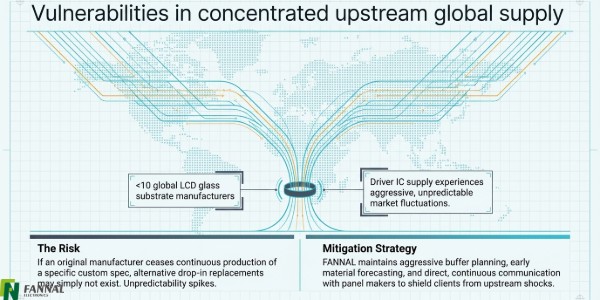

La industria de las pantallas depende en gran medida de los proveedores upstream.
Por ejemplo:
Menos de 10 empresas en todo el mundo producen sustratos de vidrio para LCD
El suministro del controlador IC puede fluctuar
Es posible que algunas especificaciones personalizadas no tengan una producción continua
Si el fabricante original deja de suministrar un material específico:
Es posible que no existan alternativas
El tiempo de entrega se vuelve impredecible
Para gestionar este riesgo, nosotros:
Mantener una estrecha comunicación con los fabricantes y distribuidores de paneles.
Monitorear las condiciones de suministro regularmente
Alinearse con los clientes desde el principio en la planificación de materiales
Para proyectos críticos, la previsión y la planificación de reservas son esenciales.

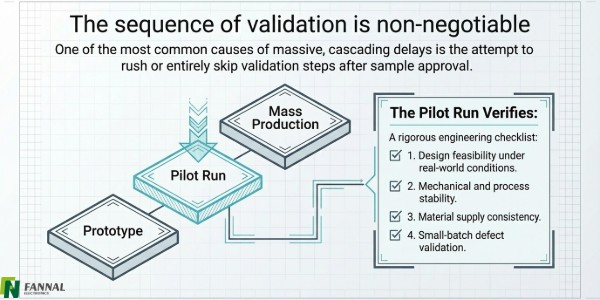

Uno de los problemas más comunes es acelerar el proceso.
En algunos proyectos:
A la aprobación de la muestra le sigue rápidamente la producción en masa.
Se omite la ejecución piloto (producción de prueba)
Esto crea un riesgo significativo.
El propósito de una ejecución piloto es verificar:
Viabilidad del diseño
Estabilidad del proceso
Consistencia del material
Validación de lotes pequeños
Omitir este paso a menudo conduce a:
Problemas de rendimiento
Rehacer
Retrasos en la entrega
Para tales casos, creamos equipos de proyecto multifuncionales , que involucran:
Ingeniería
Proceso
Calidad
Obtención
Ventas
seguir de cerca la producción y reducir las incertidumbres.
Según nuestra experiencia, los problemas de plazos de entrega a menudo se pueden evitar con una mejor planificación:
1. Planifique con anticipación internamente.
No espere hasta que la producción esté a punto de comenzar para realizar el pedido de exhibición.
2. Mantén la comunicación activa.
No hagas un pedido y esperes en silencio. Las actualizaciones continuas ayudan a identificar los riesgos de manera temprana.
3. Permitir un tiempo de producción realista
Acelerar el proceso puede ahorrar tiempo inicialmente, pero a menudo provoca mayores retrasos más adelante.
Entendemos perfectamente lo crítico que es el tiempo de entrega.
En FANNAL, no utilizamos el 'plazo de entrega prolongado' como una excusa. En cambio, optimizamos continuamente nuestros procesos internos mientras mantenemos un estricto control de calidad.
Nuestro objetivo es simple:
Entregue rápido, pero más importante aún, entregue de manera confiable.
Porque al final importa más la coherencia que la velocidad.
